市では、行政機能の向上や市民の憩いと交流の場を整備することを目的に新庁舎整備事業を進めており、令和7年4月から建設工事に着手しています。
工事中は市民の皆さんにご不便をおかけしますが、周辺の安全に十分に配慮して進めてまいりますので、ご理解とご協力をお願いします。
工事の進捗状況

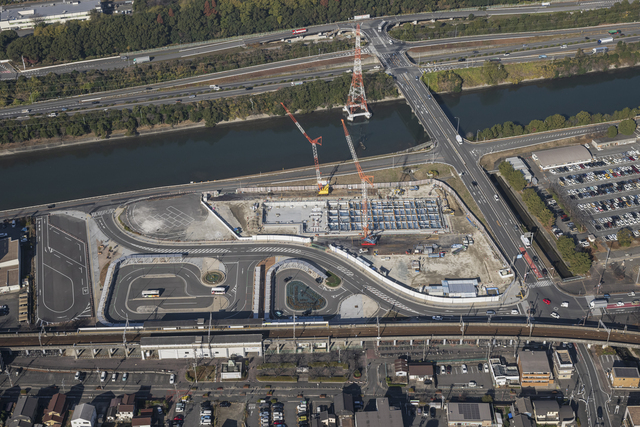

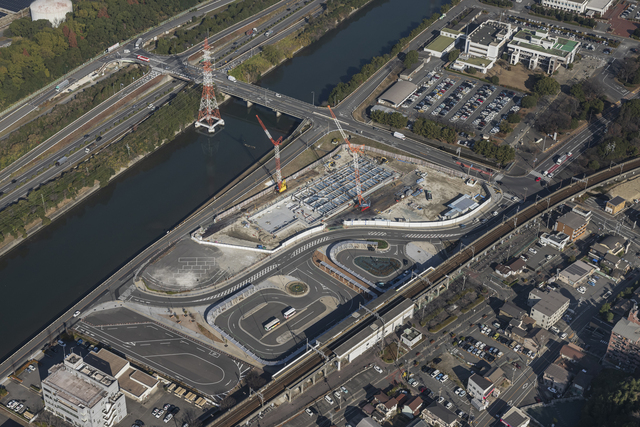

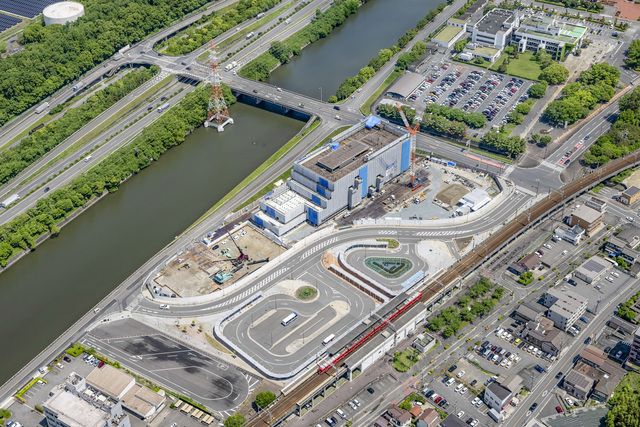

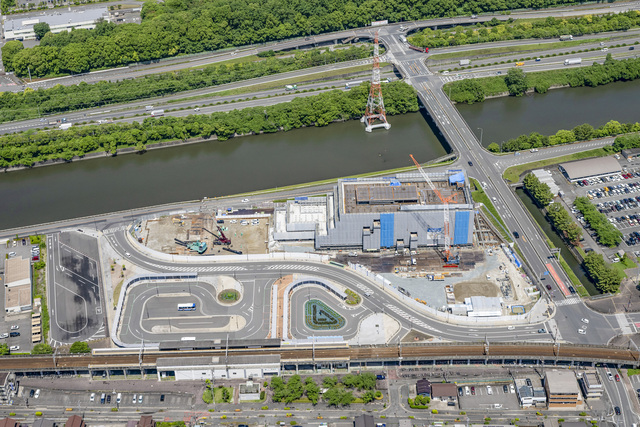

令和8年3月
5階の鉄骨建方工事を進めており、並行して配筋工事・溶接工事を行っています。

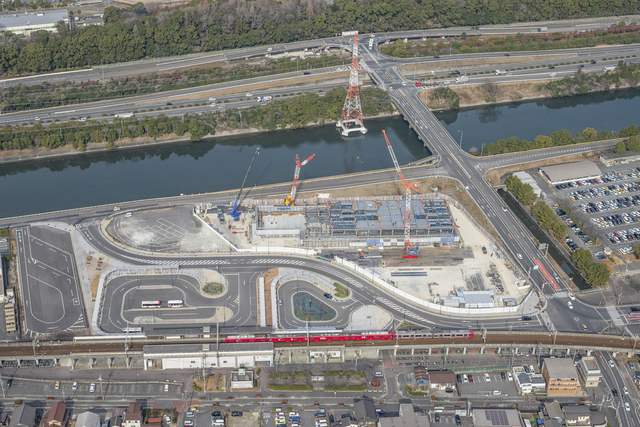

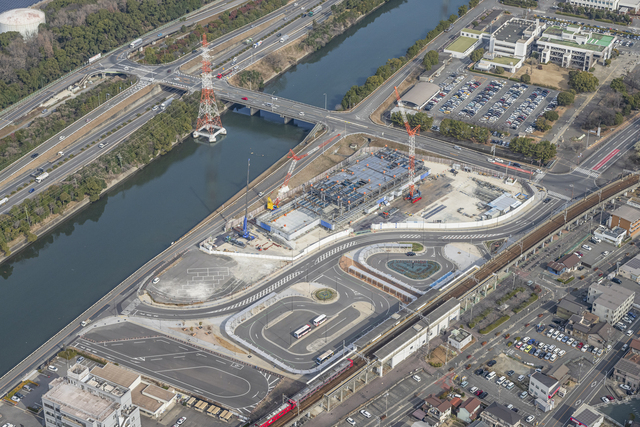

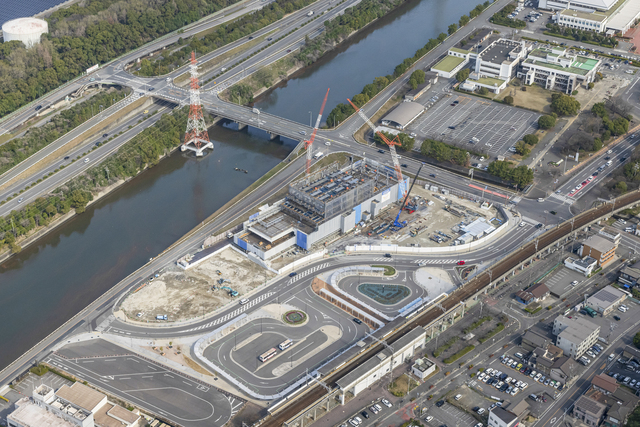

令和8年2月
3階までの鉄骨建方工事を完了し、並行して配筋工事・溶接工事を行っています。
南側(写真左手)の大階段のコンクリート打設が完了しました。


令和8年1月
地下階の鉄骨建方工事を完了し、上階床・壁の配筋工事、コンクリート打設に着手しました。
また、南側(写真左手)では、大階段の工事が始まりました。


令和7年12月
鉄骨建方工事が始まりました。

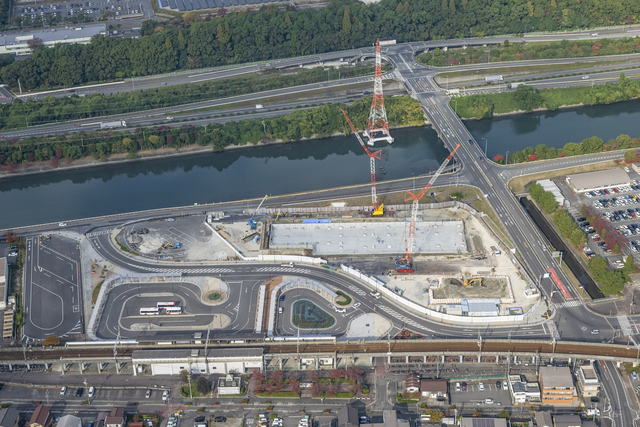

令和7年11月
免震層の擁壁と基礎を施工し、免震装置を取り付けました。

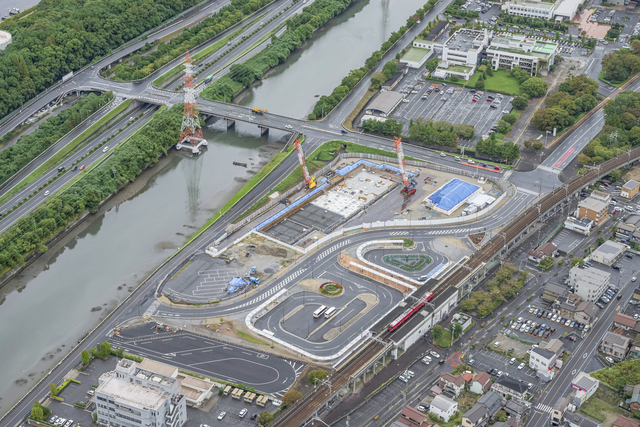

令和7年10月
引き続き、基礎工事として配筋工事やコンクリートの打設を行っています。


令和7年9月
引き続き、基礎工事として配筋工事やコンクリートの打設を行っています。

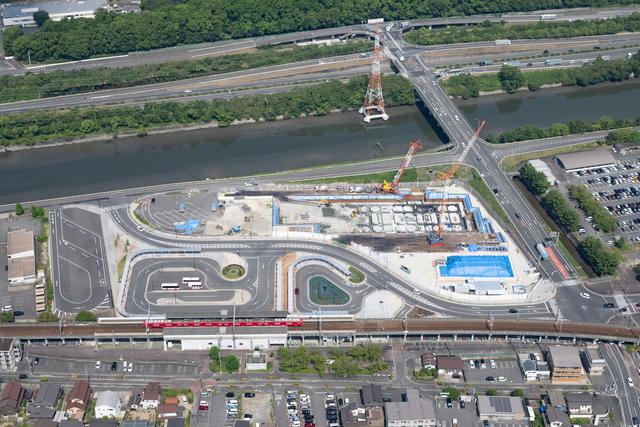

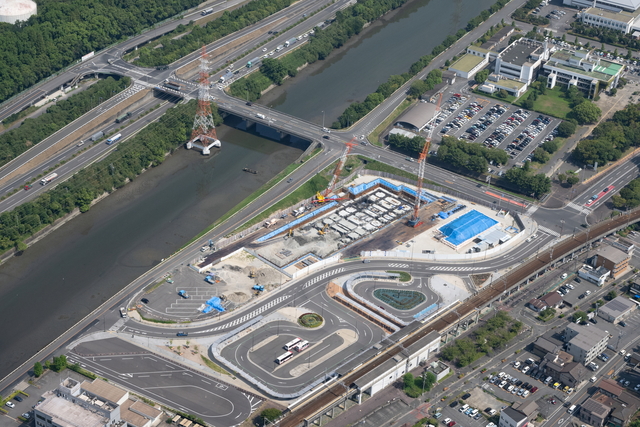

令和7年8月
基礎を作るために、型枠工事と配筋工事を行っています。
クローラクレーン2基が稼働しています。

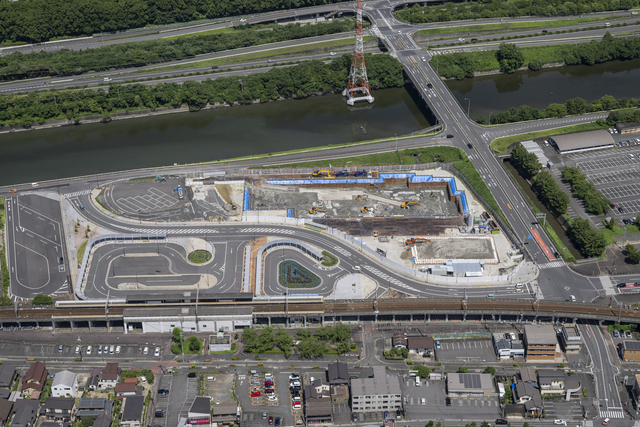

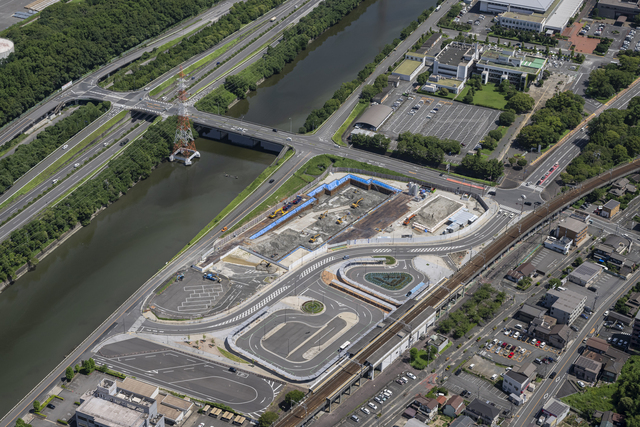

令和7年7月
引き続き、地盤改良工事を行っています。

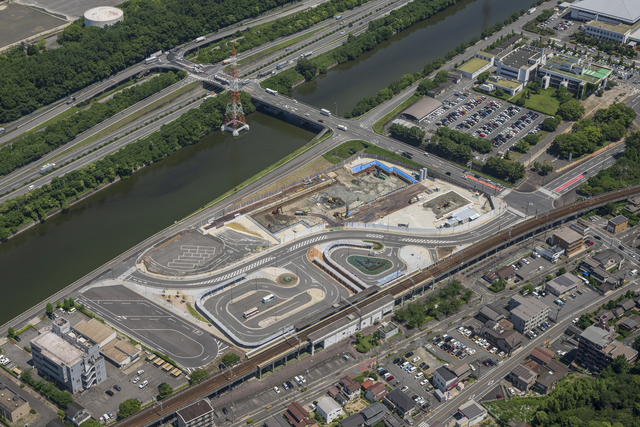

令和7年6月
液状化による不同沈下対策のための地盤改良を行っています。


令和7年5月
地面を掘削し、土を搬出しています。

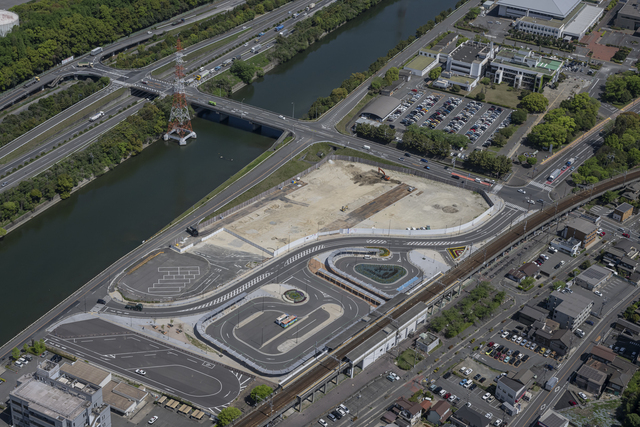

令和7年4月
新庁舎建設工事に着手しました。
準備工事として仮囲いを設置しました。


令和7年3月27日
新庁舎建設工事起工式が建設予定地で行われました(式主催:株式会社鴻池組名古屋支店)。
式典には市長をはじめ市関係者や工事関係者など約60人が出席し、
これから本格的に始まる建設工事の安全と無事完成を祈念しました。
